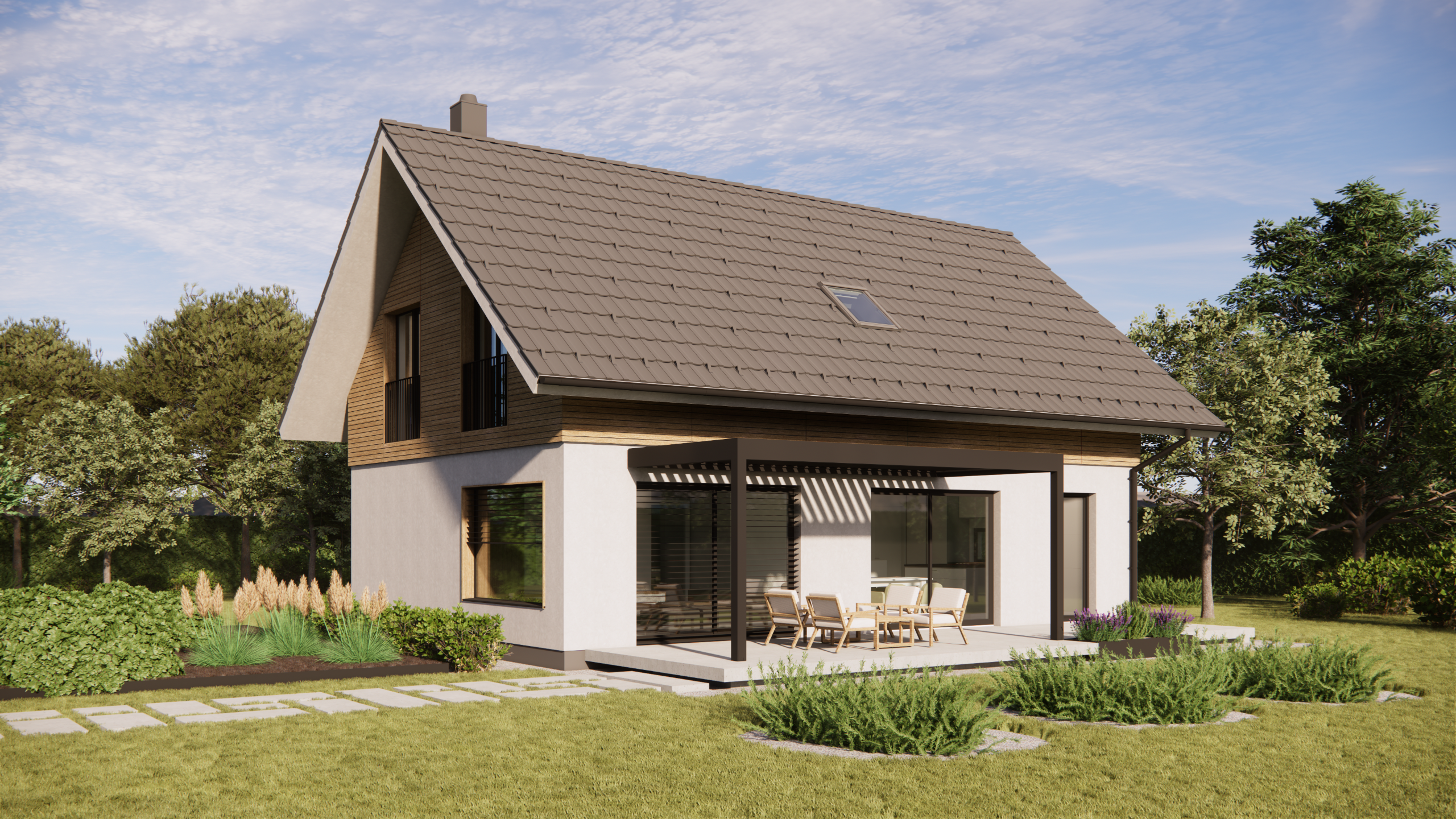

Zasnova lesene montažne hiše H 147 se ponaša s premišljeno razporeditvijo prostorov, ki na skupaj 147 kvadratnih metrih uporabne površine omogoča prijetno in udobno bivanje.
Centralno umeščen vhod v hišo vodi skozi predsobo z garderobnim delom v bivalni prostor, kjer se kuhinja, jedilnica in dnevna soba prepletajo v harmonično celoto. Velike steklene površine poskrbijo, da je prostor svetel in prijeten, hkrati pa omogočajo, da se bivalno okolje razširi navzven na teraso ali vrt, dodatno letno sobo pod bioklimatsko pergolo ali na željo stranke pokrito letno kuhinjo. V bivalnem delu je dovolj prostora za postavitev kamina, ki bo v zimskih dneh zagotavljal vabljivo toplino. Pritličje hiše ponuja še manjšo kopalnico s tušem, shrambo pod stopniščem ter tehnični prostor in pralnico.
Mansardni del hiše vključuje dve prostorni otroški sobi, ki ponujata udoben prostor za igro, ustvarjalnost ali učenje. Spalnica je prostorna in svetla in je zasnovana z ločenim garderobnim prostorom. Mansardno kopalnico odlikujeta udobje in prostornost, kjer se lahko odločate za postavitev velike tuš kabine ali kopalne kadi. Na voljo je dovolj prostora za dva umivalnika in priročno komodo za shranjevanje brisač in kozmetike. Zasnova mansarde v osrednjem, skupnem prostoru omogoča številne možnosti, bodisi otroško igralnico, delovni kabinet ali dodatno garderobno sobo.



Kako deluje sodobna montažna hiša?
Možnosti prilagoditev
Vabljeni na obisk!
Izvedbene faze
Ali pa končamo še precej prej, zaključna dela pa prepustimo vam.
BASIC
3. gradbena faza
Obseg: Zunaj dokončan objekt
Trajanje: 90 dni
- Organizacija gradbišča (gradbena tabla, WC, zavarovanje v času gradnje)
- Izdelava konstrukcije lesene hiše (zunanje in notranje stene, ostrešje)
- Dobava in montaža lesene hiše
- Vgradnja zunanjega stavbnega pohištva (okna, vhodna vrata)
- Pokrivanje hiše s kritino in kleparska dela
- Izolacijska fasada z dekorativnim zaključnim slojem
MEDIUM
4. gradbena faza
Obseg: Groba montažna dela
Trajanje: 120 dni
- Vse iz izvedbene faze Basic ter
- Izvedba grobega razvoda elektroinštalacij v stenah
- Izvedba grobega razvoda inštalacij za ogrevanje, prezračevanje
- Izvedba grobega razvoda inštalacij vodovoda
- Zapiranje sten in stropov
- Izvedba estriha
FINAL
5. gradbena faza
Obseg: Hiša na ključ
Trajanje: 180 dni
- Vse iz izvedbene faze Medium ter
- Slikopleskarska dela
- Izvedba finega razvoda elektro inštalacij (vtičnice, stikala) in strojnih inštalacij
- Dobava in zagon naprave za ogrevanje, prezračevanje (toplotna črpalka, …)
- Keramičarska dela in talne obloge
- Namestitev sanitarne opreme
- Notranje lesene stopnice
- Notranja vrata
Prednosti naših sistemov
Varčni z energijo
prilagodljivi in lahko izpolnijo
tudi najstrožje zahteve po
trajnostnosti in energetski
varčnosti.
Potresno varni
štirikrat lažja in bolj
prilagodljiva od klasično
grajene in prenese sunke do 9.
stopnje po rihterjevi lestvici.
Požarno varni
ploščam konstrukcijski
elementi Jelovičinih sistemov
dosegajo najvišje ravni požarne
odpornosti.
Zvočno izolirani
zagotavljajo tudi izjemno
zvočno izolacijo, primerljivo s
klasično gradnjo.
