Lesena montažna hiša S 120 predstavlja kompaktno rešitev za vse, ki iščejo atribute prostornih hiš na samo 120 m2 bivalne površine. Z moderno zasnovo pritličja in optimalno razporejenimi prostori v mansardi, hiša ustvari ambient domačnosti, svetlosti in topline.

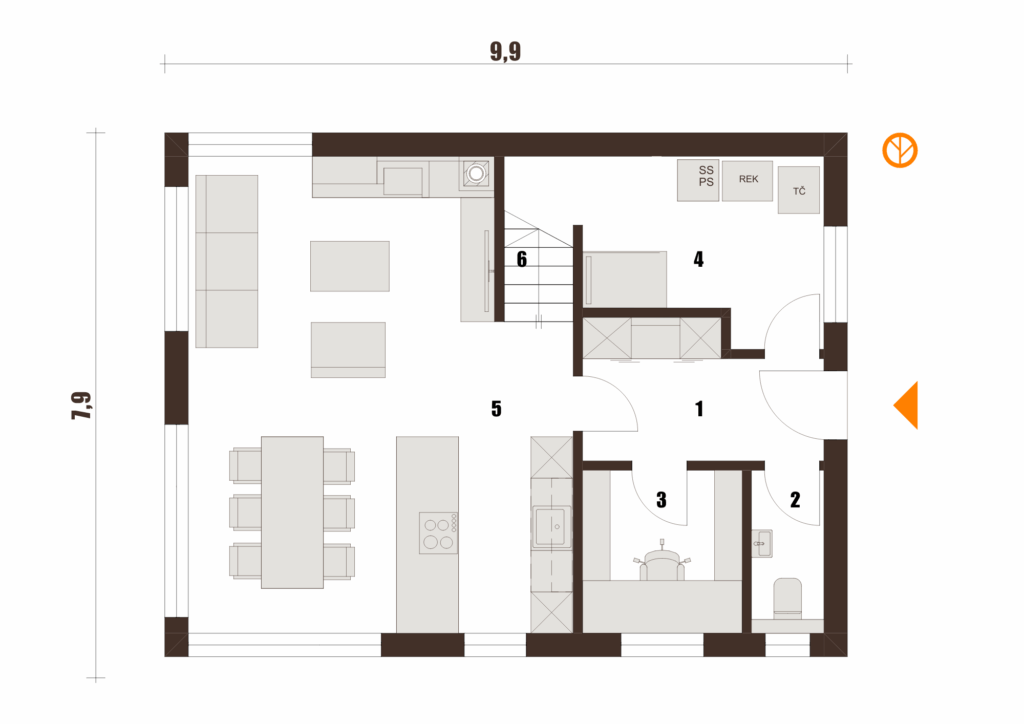

V pritličju je bivalni del z odlično izkoriščenostjo prostora organiziran kot odprt, svetel prostor. Kuhinja se preko jedilnice povezuje z dnevno sobo, ki ponuja popolno udobje za sprostitev in preživljanje skupnega časa ob gledanju filmov, branju ali druženju. Pritlični del poleg vhoda z garderobo ponuja še dnevni WC in tehnični prostor s pralnico ter možnostjo postavitve tuša za hišne ljubljenčke.

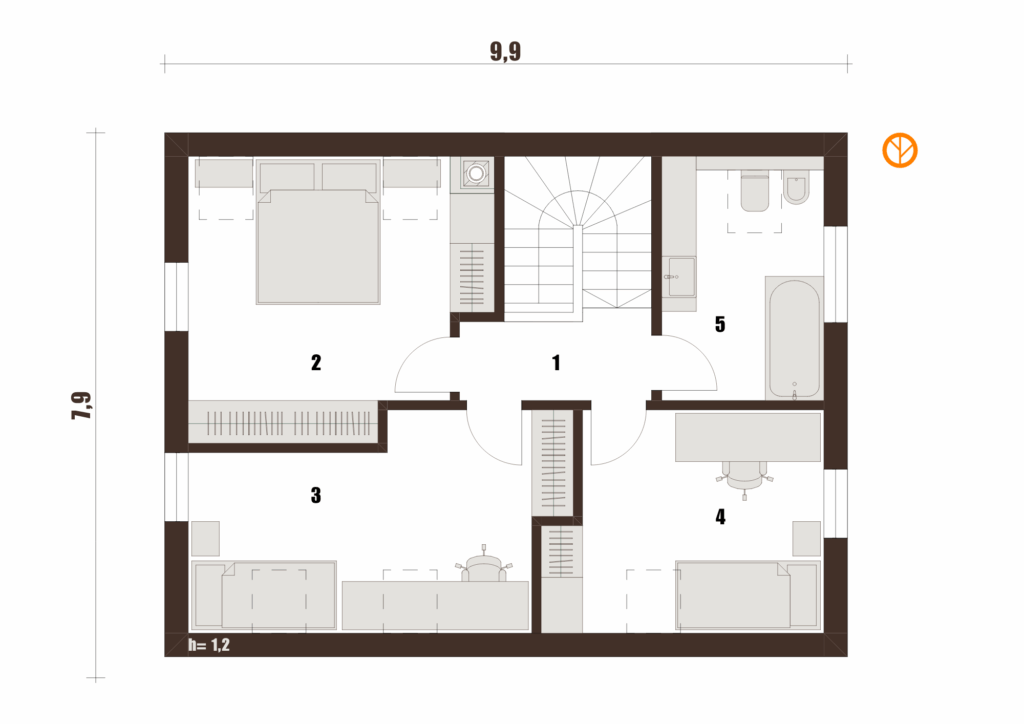

V mansardi so tri spalnice, katerih odlika so premišljeno umeščena strešna okna, ki sobe naredijo prijetno svetle in udobne. Tu najdete tudi večjo kopalnico, ki je na željo stranke zasnovana s postavitvijo kopalne kadi ali tuš kabine.
Hiša S 120 je na voljo v izvedbi Klasik ali Trend. Izvedba Trend s podaljšano streho senči bivalni del hiše, kar zmanjšuje toplotno obremenitev v poletnih pripekah ter omogoča pokrit zunanji del, ki vabi k sproščanju v prostem času. Na željo stranke lahko umestimo vse potrebno za postavitev letne kuhinje, kar dodatno popestri celoletna druženja na prostem.



Kako deluje sodobna montažna hiša?
Možnosti prilagoditev
Vabljeni na obisk!
Izvedbene faze
Ali pa končamo še precej prej, zaključna dela pa prepustimo vam.
BASIC
3. gradbena faza
Obseg: Zunaj dokončan objekt
Trajanje: 90 dni
- Organizacija gradbišča (gradbena tabla, WC, zavarovanje v času gradnje)
- Izdelava konstrukcije lesene hiše (zunanje in notranje stene, ostrešje)
- Dobava in montaža lesene hiše
- Vgradnja zunanjega stavbnega pohištva (okna, vhodna vrata)
- Pokrivanje hiše s kritino in kleparska dela
- Izolacijska fasada z dekorativnim zaključnim slojem
MEDIUM
4. gradbena faza
Obseg: Groba montažna dela
Trajanje: 120 dni
- Vse iz izvedbene faze Basic ter
- Izvedba grobega razvoda elektroinštalacij v stenah
- Izvedba grobega razvoda inštalacij za ogrevanje, prezračevanje
- Izvedba grobega razvoda inštalacij vodovoda
- Zapiranje sten in stropov
- Izvedba estriha
FINAL
5. gradbena faza
Obseg: Hiša na ključ
Trajanje: 180 dni
- Vse iz izvedbene faze Medium ter
- Slikopleskarska dela
- Izvedba finega razvoda elektro inštalacij (vtičnice, stikala) in strojnih inštalacij
- Dobava in zagon naprave za ogrevanje, prezračevanje (toplotna črpalka, …)
- Keramičarska dela in talne obloge
- Namestitev sanitarne opreme
- Notranje lesene stopnice
- Notranja vrata
Prednosti naših sistemov
Varčni z energijo
prilagodljivi in lahko izpolnijo
tudi najstrožje zahteve po
trajnostnosti in energetski
varčnosti.
Potresno varni
štirikrat lažja in bolj
prilagodljiva od klasično
grajene in prenese sunke do 9.
stopnje po rihterjevi lestvici.
Požarno varni
ploščam konstrukcijski
elementi Jelovičinih sistemov
dosegajo najvišje ravni požarne
odpornosti.
Zvočno izolirani
zagotavljajo tudi izjemno
zvočno izolacijo, primerljivo s
klasično gradnjo.
